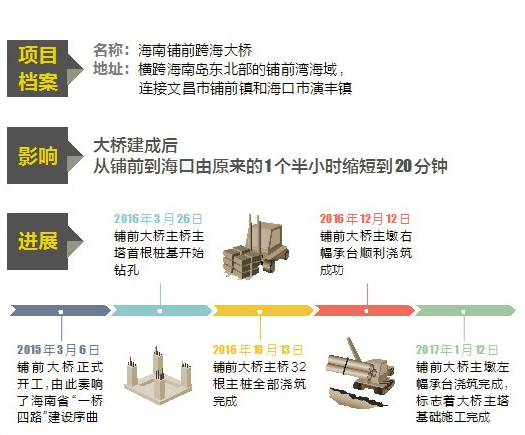

项目档案
名称:海南铺前跨海大桥
地址:横跨海南岛东北部的铺前湾海域,连接文昌市铺前镇和海口市演丰镇
影响
大桥建成后
从铺前到海口由原来的1个半小时缩短到20分钟
进展
2016年3月26日
铺前大桥主桥主塔首根桩基开始钻孔
2016年12月12日
铺前大桥主墩右幅承台顺利浇筑成功
2015年3月6日
铺前大桥正式开工,由此奏响了海南省“一桥四路”建设序曲
2016年10月13日
铺前大桥主桥32根主桩全部浇筑完成
2017年1月12日
铺前大桥主墩左幅承台浇筑完成,标志着大桥主塔基础施工完成
制图/陈海冰
“海澄文”三地抱团发展
铺前大桥是我省“一桥四路”的关键工程,更是“海澄文”一体化和木兰湾滨海新区开发的战略性工程,大桥通车之日,隔铺前湾相望的“海澄文”三地将突破地域隔阂,实现抱团发展。
省交通运输厅厅长董宪曾说,“十三五”开局之年,我省“一桥四路”建设全面铺开,“田”字型高速公路主骨架加快形成,铺前大桥雏形初现,这些交通领域的进步都将成为建设海南国际旅游岛的强大“引擎”。
省交通运输厅、省交通工程建设局还着眼我省经济社会发展大局,将2016年定为重点公路项目建设攻坚年,在铺前大桥等重点公路项目建设中发起了劳动竞赛活动,并与服务社会投资百日大行动相结合,包括铺前大桥在内的“一桥四路”等省重点公路项目完成投资近百亿元,有力拉动了全省投资,为我省经济稳步增长作出了极大的贡献。
由于铺前大桥工程量大,电力曾一度紧张,仅铺前大桥二标段施工所需电量就超过了整个铺前镇的用电需求,施工单位要用柴油机发电,发电的成本一天就要60多万元。
对此,省交通运输厅、省交建局高度重视,专门协调有关部门为铺前大桥项目拉了一条33公里长的高压电线,解决了工地的用电难题,张汉生说,此后用电成本降低了一半多,施工效率则提高了一倍。
(本报海口1月15日讯)
